この記事の要点: 南フランスで建設が進む世界最大の核融合実験炉「ITER(イーター)」において、プラズマを閉じ込めるための真空容器セクターモジュール4号機(通称)の据え付け作業が完了しました。これにより、全9基のうち5基(約56%)の設置が完了したことになります。今回の据え付けは、事前試験から最終位置への着座まで計36時間をかけて超高精度に実施され、これまでの組立経験を活かした大幅な工期短縮も達成されました。
発表内容のポイント
- 全9基のうち5基の真空容器セクターモジュールが据え付けられ、全体の約56%が完了
- 事前試験から最終着座まで計36時間をかけ、超高精度な吊り上げ・搬入作業を完遂
- 組立プロセスの習熟効果により、治具搬入からピット据付までの期間を7.4か月から5.5か月に短縮
発表の背景
将来のクリーンエネルギーとして期待されるフュージョンエネルギーの実現に向け、日本や欧州連合など7極が協力してITERの建設を進めています。トカマク型と呼ばれる実験装置の中核をなす真空容器は、40°の巨大なセクターモジュール9基を精密に組み合わせることで完成します。今回の5基目の据え付け成功は、装置完成に向けた大きなマイルストーンとなります。
何が発表されたのか

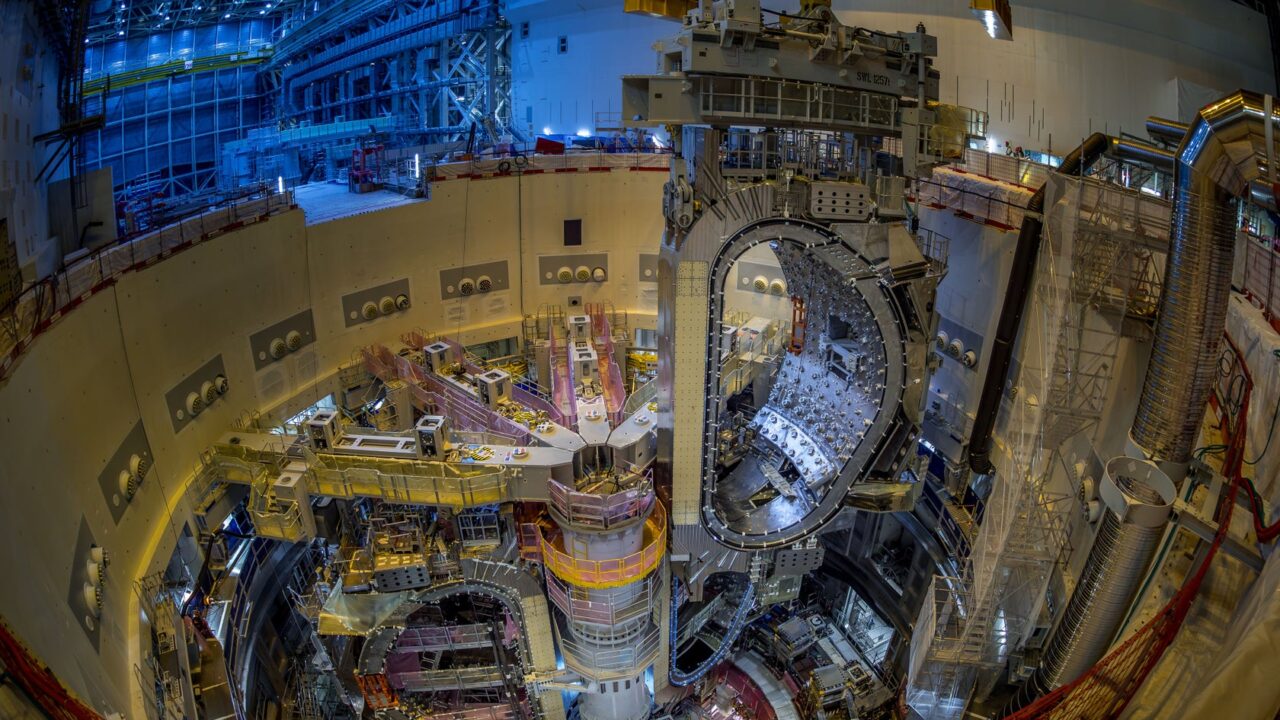

2026年5月26日から27日にかけて行われた据え付け作業では、綿密な計画のもとで天井クレーンを用いた吊り上げが実施されました。測量データの確認や試験吊り上げを経て、モジュールはトカマクピットへ移送され、最終位置の上方で重力支持装置や磁場コイル据付治具と精密に位置合わせされました。この一連のプロセスは、これまでの組立経験から得られた知見を反映したことで、ベースラインのスケジュールよりも前倒しで完了しています。
製造業・生産管理への見方
本プロジェクトにおける最大の注目点は、巨大かつ超精密な構造物の組立工程において「学習効果による効率向上」が定量的に実証されたことです。治具への搬入からピットへの据付までに要した期間は、先行したモジュールでの7.4か月から、今回のモジュールでは5.5か月へと大幅に短縮されました。これは、複雑な大型製造・組立現場における作業手順の標準化、チームの習熟、そして事前のデータ検証(メトロロジー)の徹底が、いかに工期短縮と品質確保に直結するかを示す好例と言えます。
現場で確認したいポイント
- 超大型・超精密構造物の吊り上げ・位置合わせにおける、事前シミュレーションと測量データの活用方法
- 複数国・複数企業が関わる巨大プロジェクトにおける、組立作業の標準化とノウハウの共有体制
- 今夏に予定されている6基目、および年内の7基目の据付スケジュールと進捗状況
確認しておきたい点
本記事に記載された工期短縮の効果はITERプロジェクトにおける特定のモジュール組立工程(7号機と4号機の比較)に基づくものであり、すべての製造工程に一律に適用できるものではありません。
関連リンク
- ITER日本国内機関Webサイト:ITER計画の概要や日本国内機関の活動情報を掲載
- ITER機構公式サイト:ITERプロジェクトの最新進捗や技術詳細(英語)
- 発表企業のPR TIMESページ
出典情報
| 出典 | PR TIMES |
|---|---|
| 発表企業 | 国立研究開発法人量子科学技術研究開発機構 那珂フュージョン科学技術研究所 |
| 発表日時 | 2026-06-25 08:44:53 |
| 元記事 | PR TIMESで読む |
